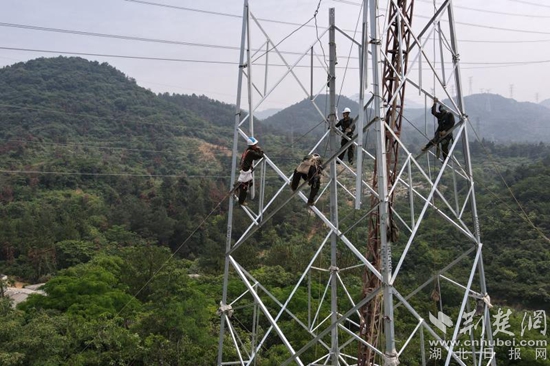

“遷改”施工現場。(通訊員供圖)
荊楚網客戶端—荊楚網消息(通訊員王軍 馮偉)5月27日,天剛破曉,湖北黃石供電公司220千伏棵板線線路遷改工程23名施工人員,在工作負責人趙建國的帶領下,經過崎嶇的山路,直奔棵板線3號鐵塔施工點。
220千伏棵板線線路遷改工程是黃石經濟技術開發區東北部建設用地遷改項目,涉及遷改線路1700米,新立雙回路鐵塔8基,工程計劃6月25日完工。線路遷改主要服務黃石經濟技術開發區電子商務平臺重點項目建設,為黃石市特警基地、黃石殘疾人康復中心等建設騰地讓道。
經過20分鐘的山里顛簸,擋在趙建國他們面前的,是一座8米多高筆陡的山包,四周雜草叢生,塔基就在山包頂上。趕到立塔地點,必須爬上近70度的陡坡。施工人員背著工具包爬上去都要腳手并用很是吃力,幾十噸的塔材運上山包更是艱難。
世上無難事,只怕有心人。趙建國和他的同事們借用一輛履帶式的挖掘機,把塔材放在斗臂上,像坦克一樣開上了山包?!按蠹易屑殭z查一下工具包,看有沒有遺漏的工具,安全帶、防墜保護繩一定要帶上。” 趙建國一邊叮囑大家一邊為每個施工人員進行防疫測溫。
4人登塔組裝,3人負責絞磨機操作,其他16人分2組負責地面塔材吊裝……為加快工程進,黃石供電公司70余名施工人員分成三個作業隊在3號、4號和7號立塔點同時施工,隨著絞磨機發出的轟鳴聲,地面組裝好的塔材緩緩地升起,懸在空中。
經過13小時的奮戰,下午18時許,一座36米高、嶄新的鐵塔屹立在四連山上。
Copyright ? 2001-2025 湖北荊楚網絡科技股份有限公司 All Rights Reserved
互聯網新聞信息許可證 4212025003 -
增值電信業務經營許可證 鄂B2-20231273 -
廣播電視節目制作經營許可證(鄂)字第00011號
信息網絡傳播視聽節目許可證 1706144 -
互聯網出版許可證 (鄂)字3號 -
營業執照
鄂ICP備 13000573號-1 鄂公網安備 42010602000206號
版權為 荊楚網 www.nsbwy.com 所有 未經同意不得復制或鏡像
